地标之都工程进度7月播报(第四周)

发布时间:2021-07-26     阅读:

项目一期工程进度播报



工程效果图

     工程进度实时播报

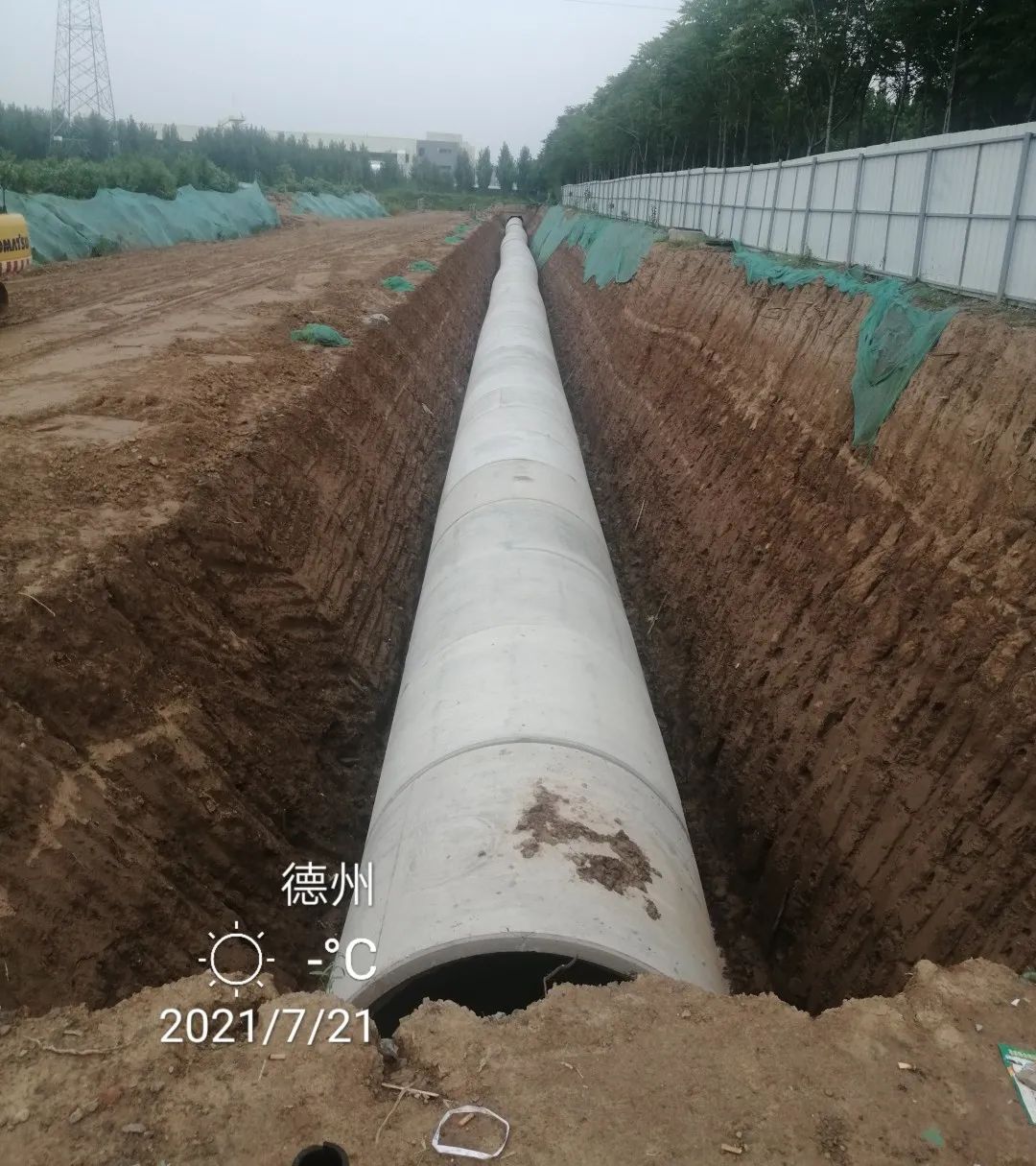

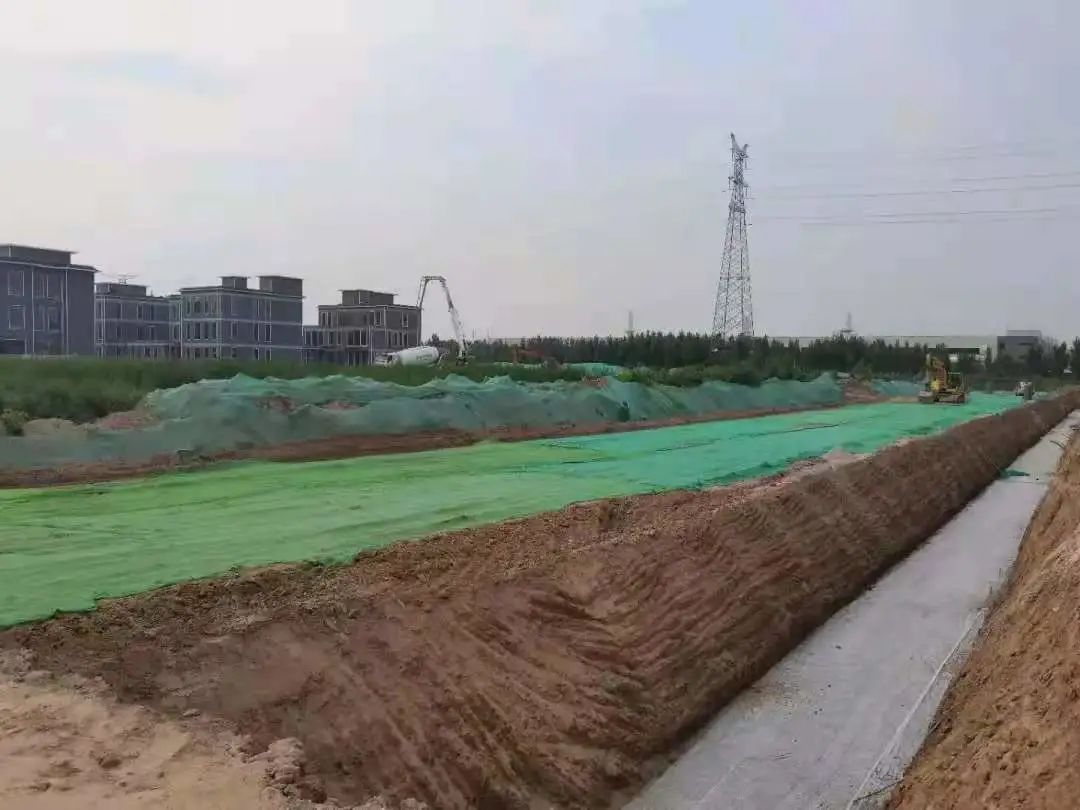

11层电子商务大厦、智慧农业大厦动工,管道沟铺设中。

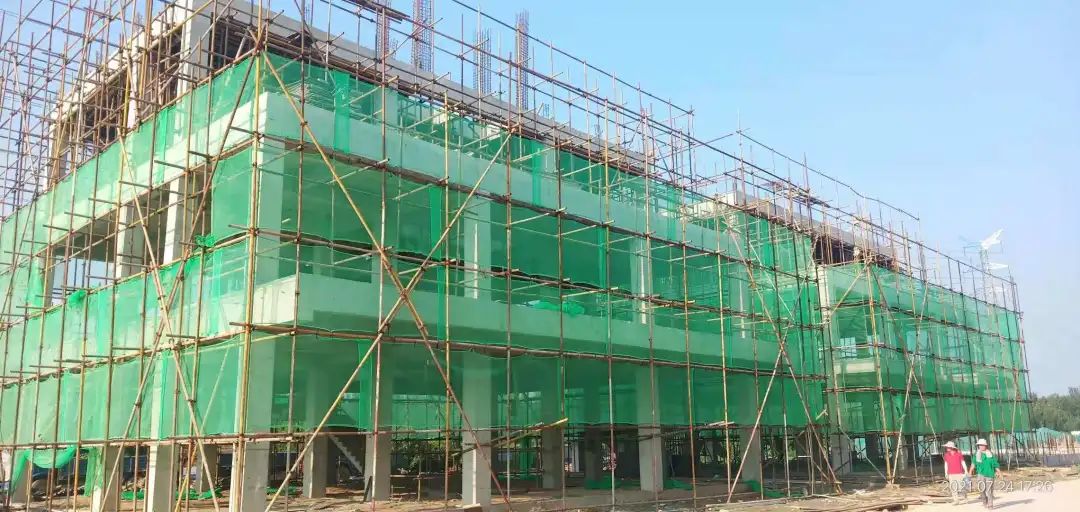

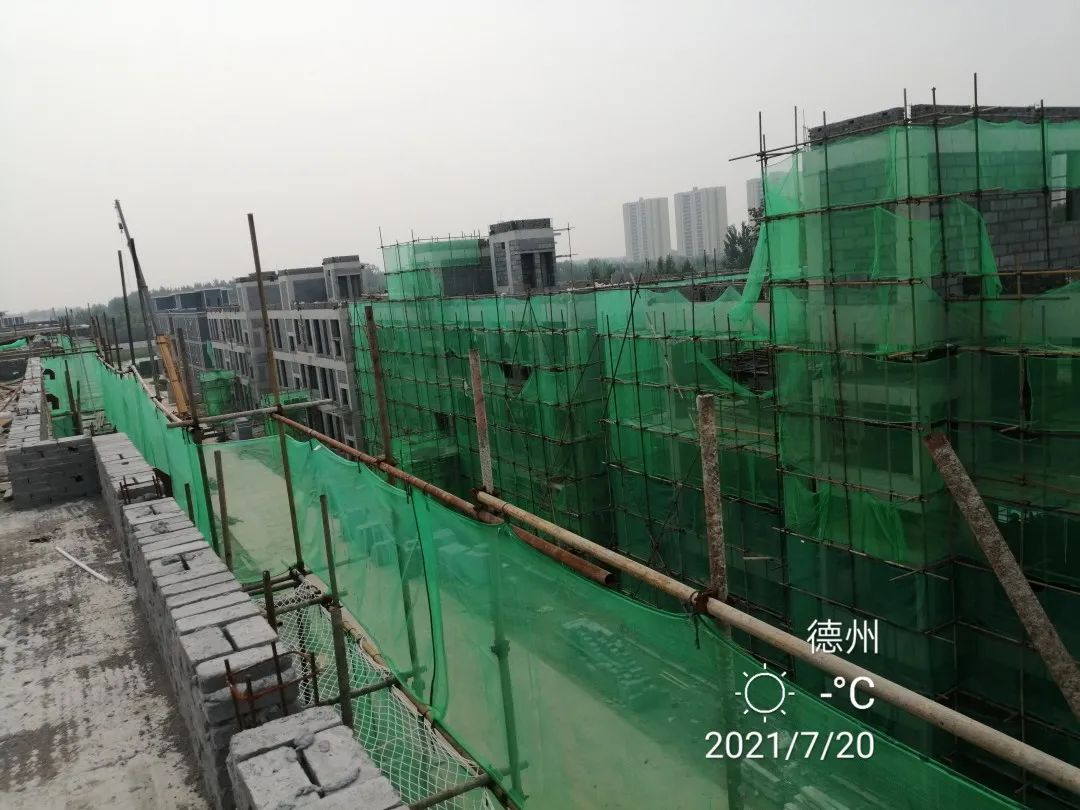

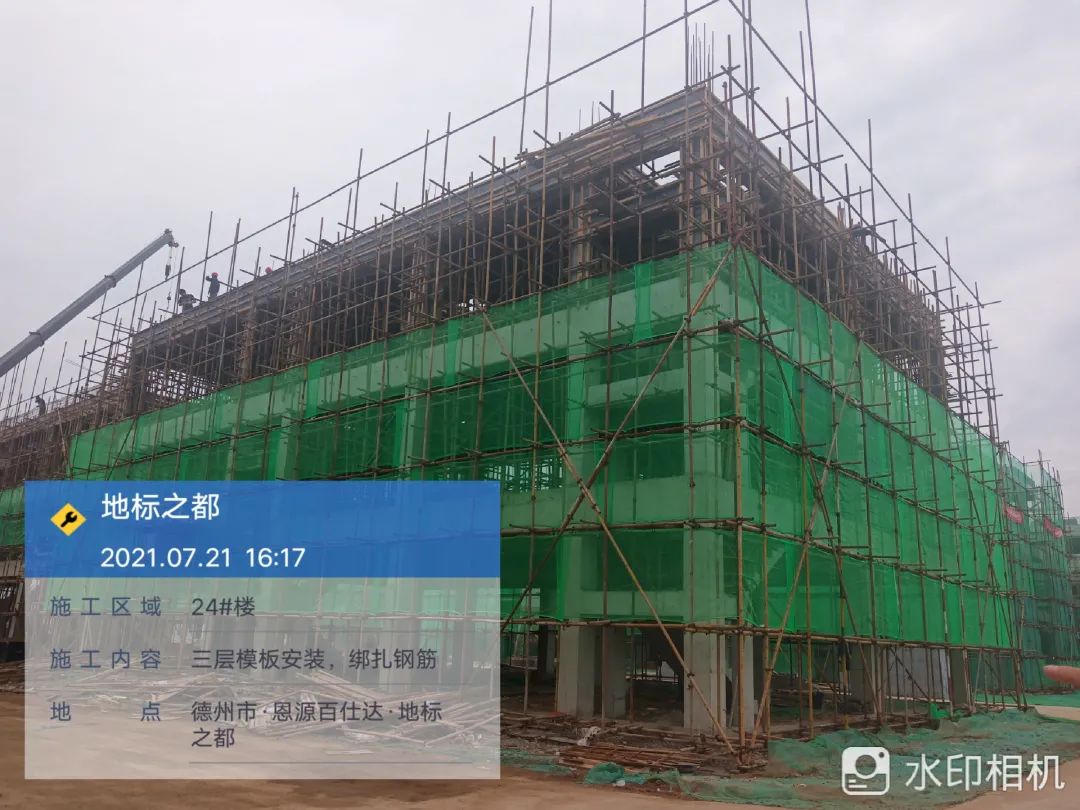

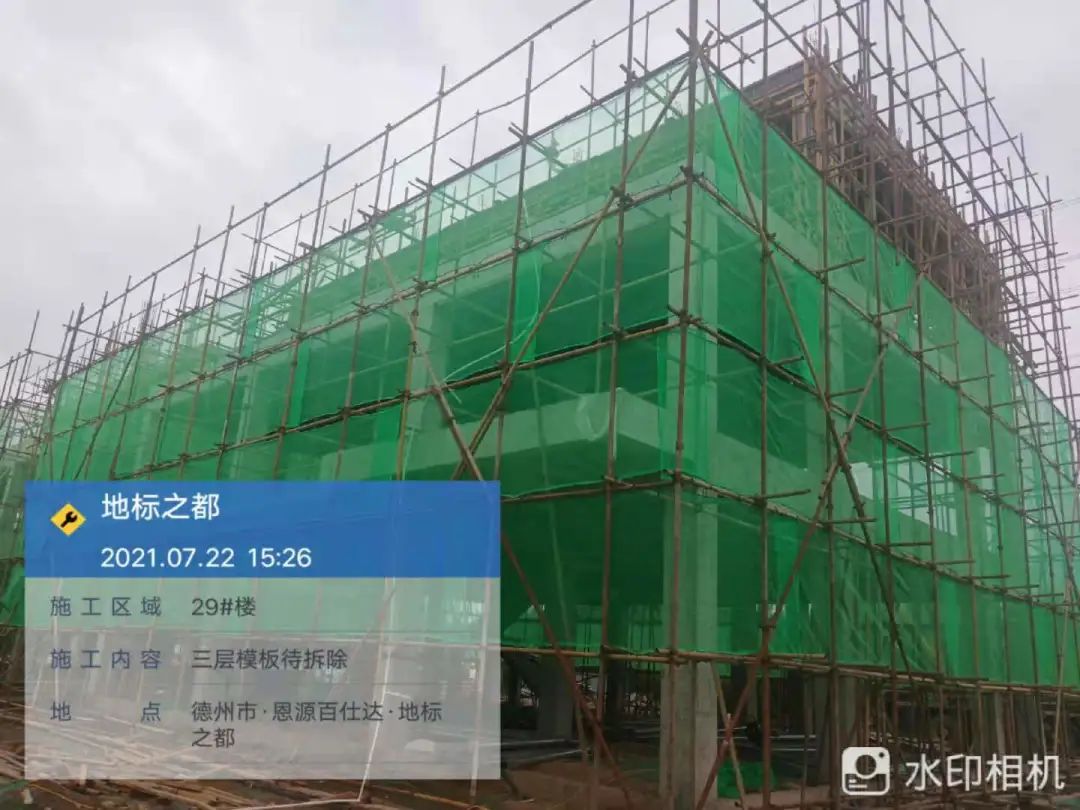

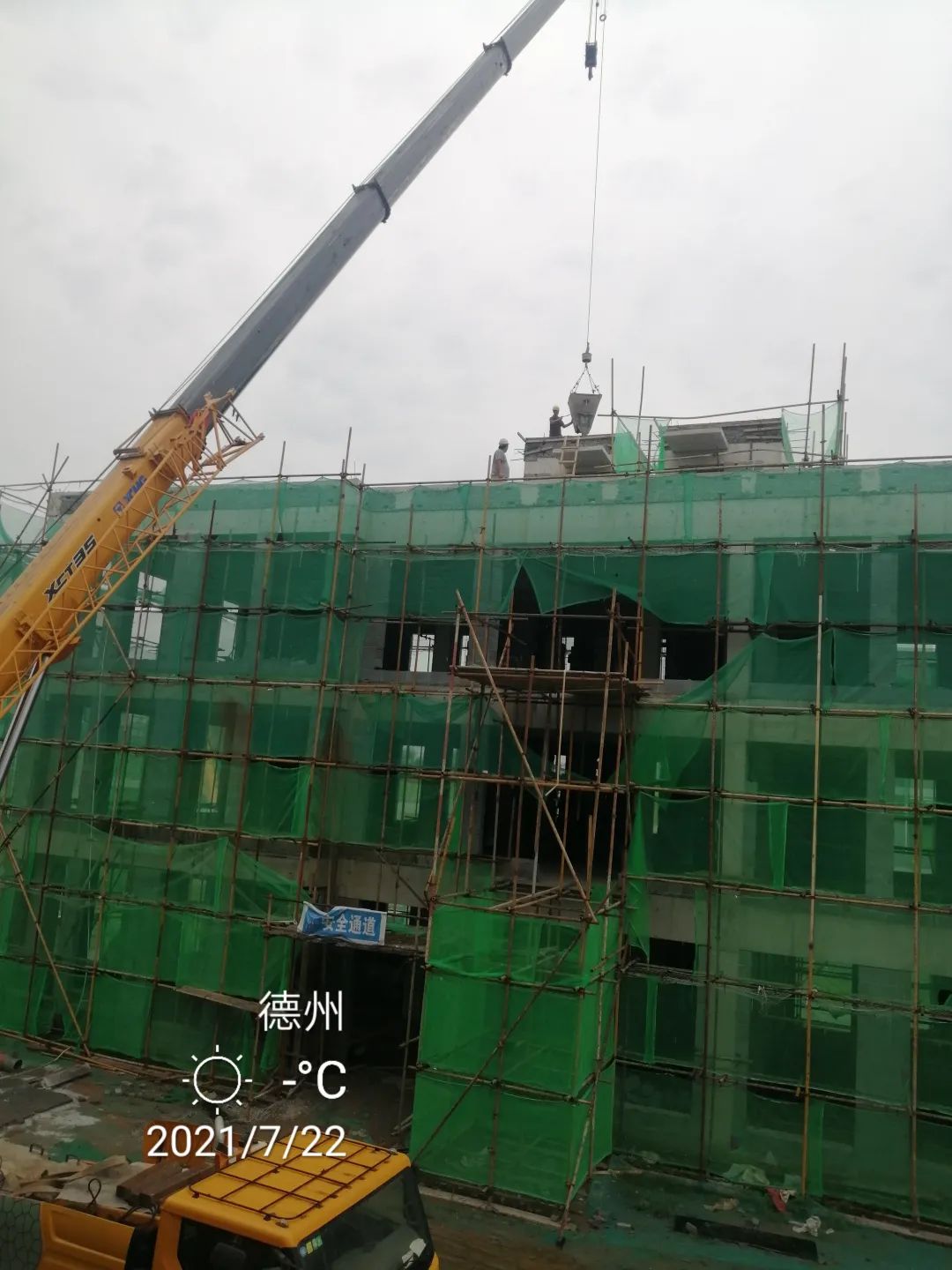

7月22日5#6#7#9#二次结构浇筑。9#楼三层墙体砌筑。12#二层墙体砌筑,11#楼墙体砌筑。23#三层钢筋绑扎。线管预埋。25#楼二层模板安装。26#楼三层钢筋施工。38#楼二层模板拆除。29#三层模板拆除。21#20#底梁模板安装。
7月23日5#楼内清理。8#楼窗台模板安装。12#楼二层墙体砌筑。11#楼9#楼二层墙体砌筑。35#楼基础模板拆除。21#楼底梁钢筋施工。22#楼底梁模板安装。25#楼二层模板安装。38#楼三层内脚手架搭设。29#楼二层模板拆除。

13#-17#周完成:
1、五栋楼玻璃安装完毕,只剩下缺少的;2、13#、14#、15#楼墙裙安装完毕、散水平整完毕;3、16#、17#楼灯具、洁具安装中;4、16#、17#楼感应门、肯德基门安装完毕;5、17#楼二楼玻璃护栏安完;6、16#楼进户防盗门安完、设备间防火门安装;7、13#、14#、15#楼散水浇筑完成。
13#-17#下周计划:
1、17#楼木地板铺完、内门安完;2、玻璃到场后全部安装完、打胶完成;3、不锈钢栏杆完成、楼梯木栏杆安完;4、17#楼门厅雨棚梁安装、包13#、14#、15#楼雨棚梁。

项目一期工程建设总进度

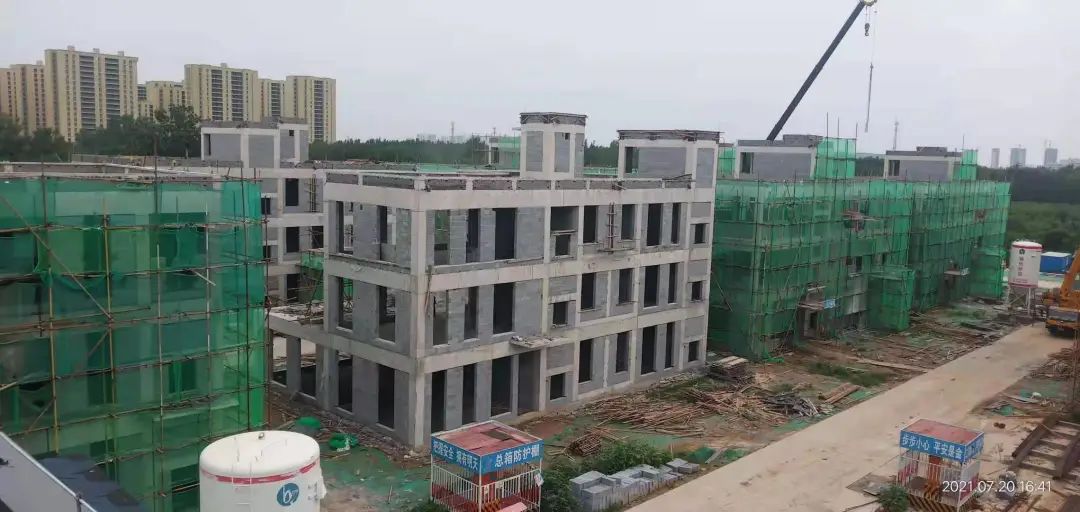

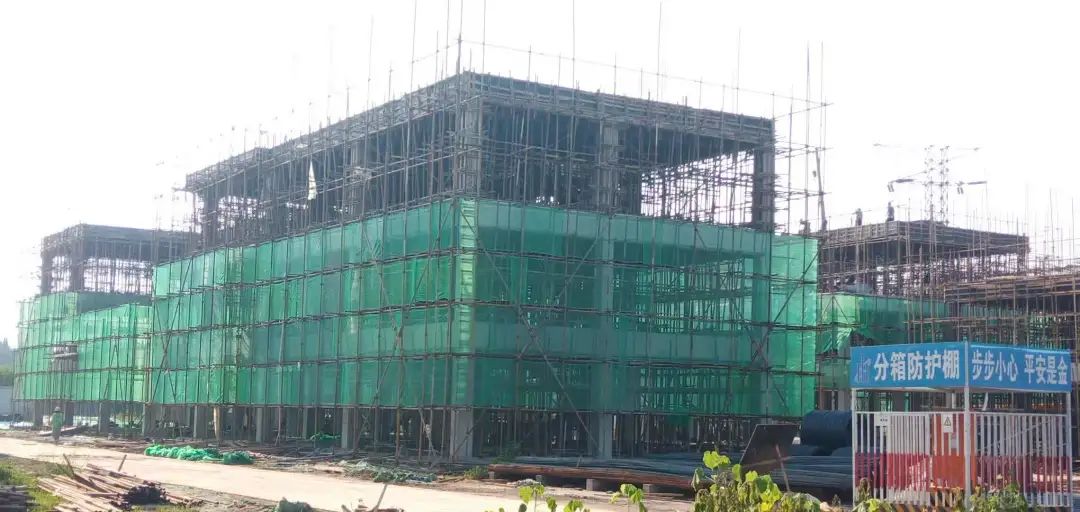

项目一期共计38栋53套独栋厂房,9栋轻钢结构1#—4#,13#—17#,内部精装接近尾声。框架结构共计29栋,其中5#—12#共8栋已经封顶完工;23#、24#、26#、29#、30#共5栋三层封顶;21#22#27#28#底梁浇筑完成。38#二层已封顶,三层施工中。25#楼一层封顶,二层模板安装中。18#19#31#32#33#34#基础已完成。预计2021年12月31日前38栋独栋整体交付使用。
